为更好保证山西蓝鼎脱硫脱硝生产正常运行,生产部利用重污染天气环保减排期间配合山西建龙停机检修,200脱硫脱硝年修于1月14日开始到26日(包含18-19日煤气共停2天)结束,共计13天,本次年修机械、电气检修项目计划171项实际完成171项。
年修期间穿插360脱硫脱硝(1月18-21日4天定修)施工,检修班组不仅要力保360定修顺利推进,还必须在18-19日利用两天煤气共停时间把200脱硫脱硝主管煤气管道手动总阀、盲板阀进行更换,同时增加一道电动总阀,检修时间紧凑,对人员部署要求极高。200煤气总阀、盲板阀、管网存在严重腐蚀,运行期间和停送煤气存在大量煤气泄漏,严重威胁岗位人员作业安全,经生产部多次组织讨论决定趁本次年修对煤气管网进行更换,内部做防腐,改进现有煤气管道排水管的位置和排水口增大有助于管道冷凝水收集,减少管道的腐蚀穿孔。

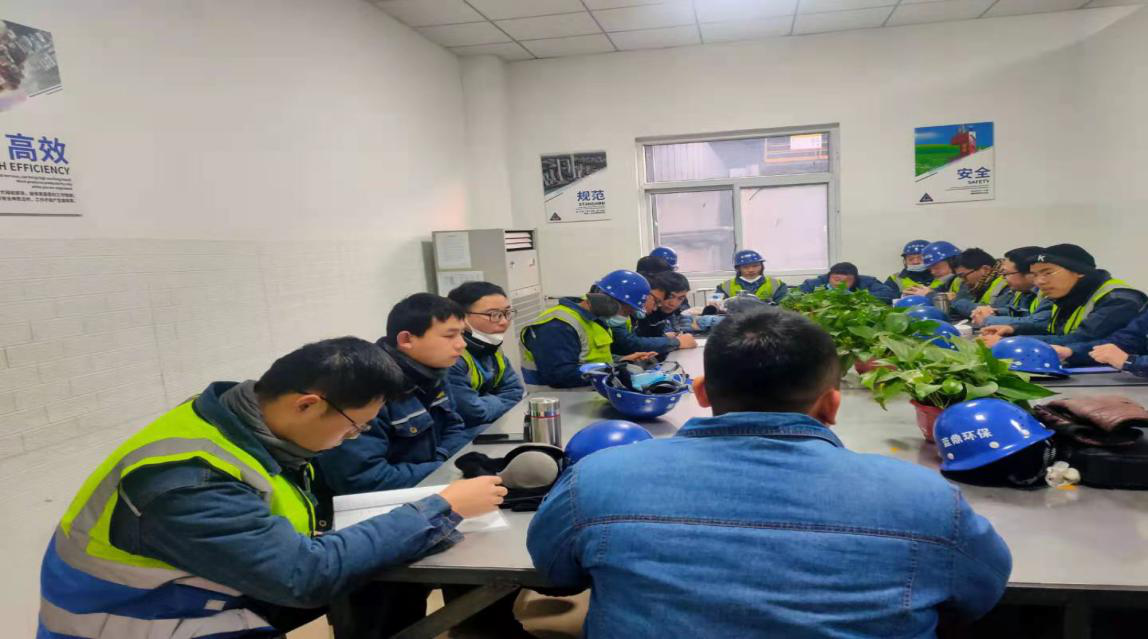

生产部长黄安军为检修期间组长,总体负责检修期间各项工作布置实施,明确要求当天检修项目当天必须保证施工质量如期完成,每天17:00在200脱硫脱硝组织当天进度会,副部长杨平负责年修期间改造项目监督及进度把控,作业人员安全及安全措施落实全面把控,对于危险作业实行全天候;副部长武旭杰全力推进把控检修期间生产每天作业进度,及生产运行。
技术员贯梓锐负责作业人员测温、口罩佩戴等防疫安全管控,安全员孙政负责危险作业票据检查,违章违纪监督、考核,确保检修期间安全工作受控,并要求1月25日结束所有检修项目,1月26日脱硫脱硝协同烧结联动试车。检修班长文发彪负责检修项目检修工作实施、安排,蒋成灿全面跟进增压风机做耐压实验,于1月26日脱硫脱硝如期完成年修任务,27日凌晨2:22脱硫脱硝引煤气,点火升温。
在山西蓝鼎全体员工共同努力下,检修班组敢于亮剑,团结一致,敢于担当,外委配合得当,生产、检修各司其职,在确保安全条件下,有条不紊地完成了200脱硫脱硝年修任务。

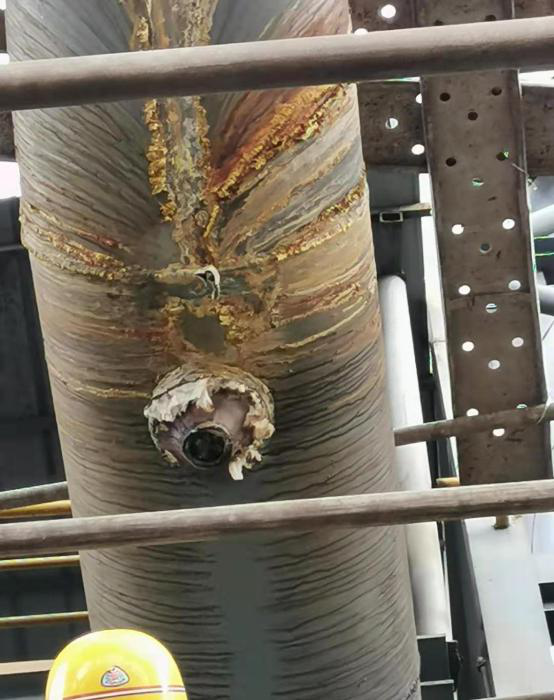

煤气管道腐蚀严重,漏点多

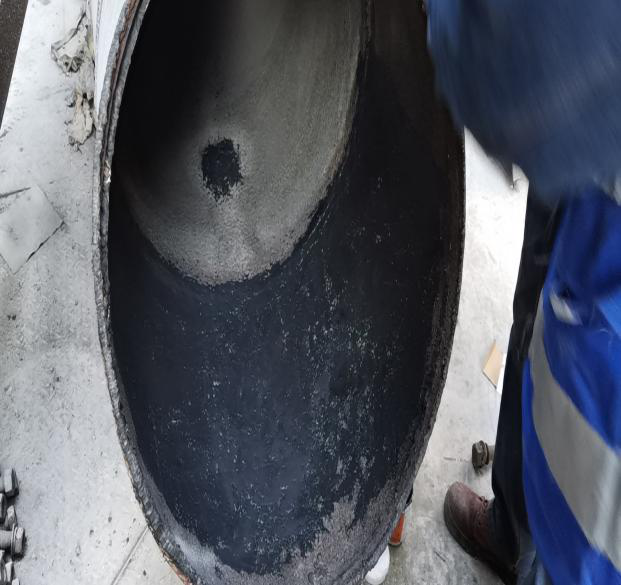

检修更换新煤气管道总管做内部防腐
记者:杨平
