2020年2月和3月两个月的时间里,内江蓝鼎全员参与,安全顺利地完成了烧结脱硫系统的年度中修工作。
受疫情的影响,烧结2号脱硫系统原计划的中修时间被彻底打乱,经与业主单位多次协商,最后调整为了3个3天进行作业,即停机检修3天再启机生产一天如此三次,从2月7号持续到2月下旬。正值疫情集中爆发期,人员组织颇为艰难,通过和业主单位的紧密沟通协调及各班组员工的共同努力,烧结2号脱硫系统的各项年度检修任务按预期时间节点安全有序地顺利完成。

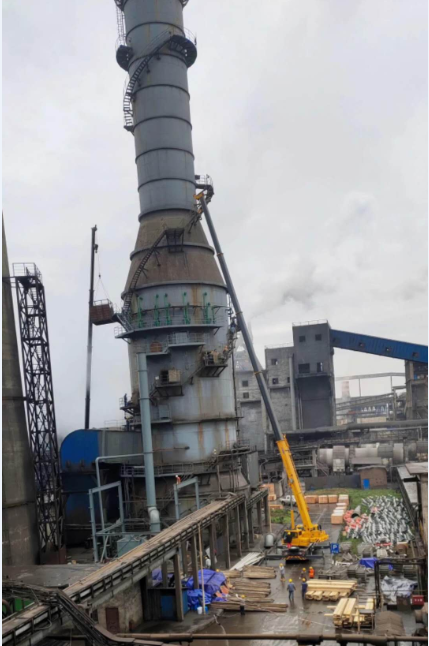

同样,烧结1号脱硫系统原计划10天时间完成的超低改造工程,被调整为了两个6天来实施。从数字上来说,12天比10天更多,但实际施工组织上,却是两个分开的6天远远比一个连续的10天少得多。本次超低改造工程几乎是把脱硫塔全部掏空了重新布置,而且非常重要的塔内防腐施工队受疫情影响无法到场,最后只能靠自己解决,内江蓝鼎全部的检修工及生产班组的部分人员顶上,24小时轮流替换着和时间赛跑。最后,所有检修改造工作按既定时间节点完成。
通过本次改造,第三方环保管家的优势体现突出,内江蓝鼎的运营能力受到业主单位的认可!
